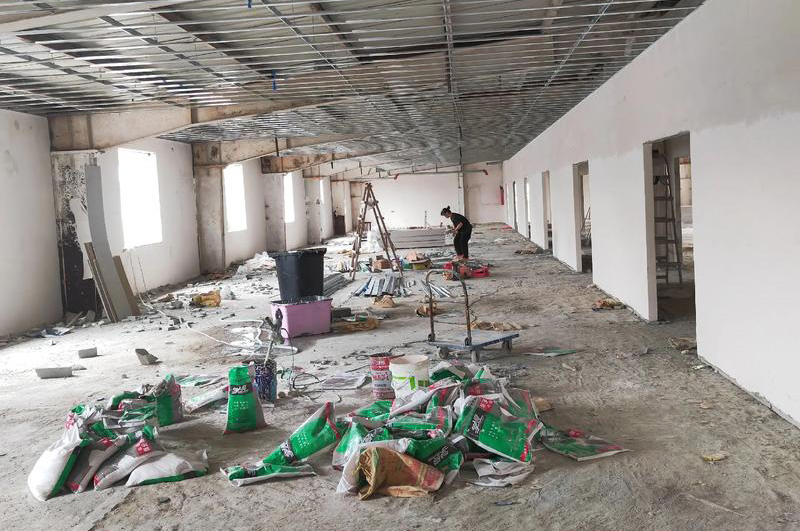

成都办公室装修预算超支,80%源于“隐形增项”——那些前期报价中被刻意隐瞒、模糊带过,或后期以“必要调整”“现场变更”为由新增的费用,就像藏在装修流程里的“陷阱”,一旦触发,就会让原本可控的预算失控,不仅增加企业成本,还可能延误装修工期、引发甲乙双方纠纷。本文将为你清晰拆解高风险隐藏项目,帮助企业签约前精准把握。
| 项目 | 成都市场单价 | 常见隐藏点 | 增支概率 |
|---|---|---|---|

| 强电(暗装) | 50–80元/米 | 绕线、新增回路、点位不足补装 | 90% |
| 弱电布线 | 35–55元/米 | 混同强电计价、点位额外收费 | 75% |
| 配电箱移位 | 500–800元/个 | 报价漏项、开工后加收 | 60% |
| 开槽修复 | 30元/米 | 只报管线不报墙面恢复 | 80% |

| 项目 | 合理单价 | 隐藏套路 | 合规依据 |
|---|---|---|---|
| 喷淋移位 | 150–220元/个 | 虚报数量、无资质施工 | 持证专业施工 |
| 烟感新增 | 120–180元/个 | 冗余安装、重复计价 | 按消防规范配置 |
| 消防报审 | 500–1500元/项 | 加收关系费、加急费 | 正规窗口办理 |
| 防火涂料 | 65–90元/㎡ | 减少涂刷遍数、降低厚度 | 符合GB 8624-2012 |
| 项目 | 标准费用 | 常见隐形坑 |
|---|---|---|
| 施工管理费 | 8–15元/㎡ | 虚报标准、中间加价 |
| 建渣清运 | 1200–1800元/车 | 多报车次、重复计费 |
| 成品保护 | 5–8元/㎡ | 报价不含、施工必加 |
| 动火/施工报备 | 50–200元/项 | 代办费虚高3–5倍 |
| 项目 | 单价 | 隐藏点 |
|---|---|---|
| 墙体拆除 | 35–60元/㎡ | 只拆不运、不含修复 |
| 墙面铲除 | 8–15元/㎡ | 不铲除至基层,后期返工加价 |
| 新建墙体挂网 | 12–18元/㎡ | 防裂工艺漏报 |
| 地面找平(≤3cm) | 25–40元/㎡ | 超厚不加价说明、使用劣质材料 |

| 项目 | 费用区间 | 易漏项说明 |
|---|---|---|
| 空调电源回路 | 450–800元/台 | 空调供应商不包含,电工单独加收 |
| 新风管道加长 | 80–120元/米 | 按实结算无上限 |
| 弱电桥架 | 65–90元/米 | 不含在基础弱电报价内 |
| 防静电地板 | 180–300元/㎡ | 机房区域漏报 |
| 项目 | 基础款单价 | 升级款单价 | 增支幅度 |
|---|---|---|---|
| 乳胶漆 | 18–25元/㎡ | 环保耐擦洗型 | +30%–50% |
| 玻璃高隔 | 380元/㎡ | 双层钢化带百叶 | +25% |
| 办公地毯 | 60元/㎡ | 阻燃耐磨款 | +40% |
| 吊顶检修口 | —— | 110元/个 | 100%(必装漏报) |
